Dự án Đường dây 500 kV Lào Cai-Vĩnh Yên là công trình lưới điện trọng điểm quốc gia đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư tại Quyết định số 1274/QĐ-TTg ngày 26/10/2024. Dự án được kỳ vọng sau khi hoàn thành sẽ góp phần nâng cao hiệu quả vận hành hệ thống điện, phát triển kinh tế-xã hội, củng cố quốc phòng-an ninh, bảo đảm an ninh năng lượng quốc gia.
Với ý nghĩa và tầm quan trọng như vậy, Dự án Đường dây 500 kV Lào Cai-Vĩnh Yên được Chính phủ, Thủ tướng Chính phủ và các bộ, ngành địa phương hết sức quan tâm, tập trung chỉ đạo quyết liệt, tháo gỡ mọi khó khăn, vướng mắc để dự án hoàn thành đúng tiến độ, đóng điện trước ngày 31/8/2025.
Vượt nắng, thắng mưa, không thua gió bão
Dự án Đường dây 500 kV Lào Cai-Vĩnh Yên có tổng chiều dài 229,5 km với 468 vị trí móng cột; điểm đầu là Trạm biến áp 500 kV Lào Cai, điểm cuối là Trạm biến áp 500 kV Vĩnh Yên. Công trình do EVN làm chủ đầu tư, Ban Quản lý dự án Điện 1 (NPMB1) làm đại diện chủ đầu tư; đi qua địa bàn 4 tỉnh: Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc.

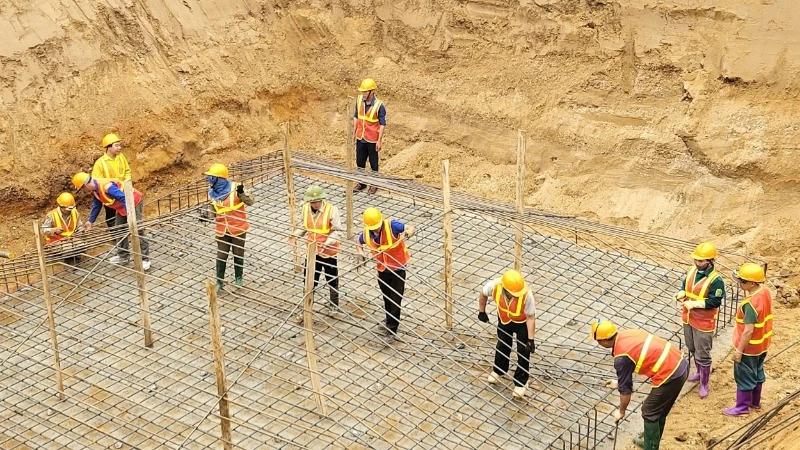

Trên công trường dự án, tranh thủ thời tiết thuận lợi, các nhà thầu tập trung nhân lực và vật lực thi công đào đúc móng. Không chỉ làm ngày, nhiều nhà thầu còn tăng ca làm đêm để hoàn thành sớm việc đào đúc móng các vị trí trong tháng 5, chuẩn bị cho giai đoạn dựng cột và kéo dây từ tháng 6/2025.

Đẩy nhanh tiến độ thực hiện dự án Đường dây 500kV Lào Cai-Vĩnh Yên
Phó ban Điều hành Công ty cổ phần Sông Đà 11 Nguyễn Trung Kiên cho biết: Tại vị trí 166 đã phát sinh đá nhiều hơn so với dự kiến. Theo kế hoạch, vị trí này đến ngày 22/5 hoàn thành việc dựng cột nhưng do phải xử lý vấn đề phát sinh khiến việc thi công phải đến 31/5 mới có thể hoàn thành. Nhà thầu đã tăng từ 2 máy xúc đá công suất 300 tấn lên 5 máy xúc và bổ sung thêm 5 xe tải vận chuyển. Dự kiến, nhà thầu sẽ tận dụng lợi thế vị trí cột ở khu vực đồng bằng, thuận tiện cho các thiết bị di chuyển đến chân cột, vị trí này sẽ được cơ giới hóa, dùng cần cẩu để dựng cột cho nhanh theo tiến độ.

Đẩy nhanh tiến độ thực hiện dự án Đường dây 500kV Lào Cai-Vĩnh Yên
“Thời gian làm việc tăng từ 8 tiếng lên 12 tiếng mỗi ngày”, anh Phạm Văn Tinh, công nhân Đội thi công của Công ty Sông Đà 11 cho biết. Theo anh Tinh, cán bộ phụ trách các vị trí thi công xác định không chủ quan, rút kinh nghiệm từ Đường dây 500 kV mạch 3 Quảng Trạch-Phố Nối, dự án này được tập trung, tăng tốc ngay từ những ngày đầu. Kế hoạch thực hiện tại các vị trí cột cũng được thực hiện “cuốn chiếu”, khi dựng gần xong cột thì sắp xếp công nhân di chuyển sang vị trí khác; các vật tư thiết bị cũng được tranh thủ vận chuyển từ kho lên chân cột vào thời điểm nắng ráo, sẵn sàng dựng cột ngay khi móng xong.
Không để tình trạng “móng chờ cột”
Giám sát trưởng Gói thầu 1HH Hoàng Quốc Đông khẳng định: Vị trí nào đúc móng xong sẽ dựng cột ngay, không để xảy ra tình trạng “móng chờ cột”. Với tính chất quan trọng, cấp bách, lần đầu tiên nhiều gói thầu của dự án này được triển khai theo loại gói thầu PC (kết hợp giữa xây lắp và cung cấp hàng hóa). Đến nay, việc thí điểm gói thầu hỗn hợp cho thấy nhiều ưu điểm.
Theo Ban Quản lý đấu thầu, Tập đoàn Điện lực Việt Nam (EVN), tại các dự án truyền tải điện trước đây, gói thầu cung cấp cột thép và gói thầu thi công đường dây thực hiện độc lập và trong quá trình xây dựng đã xảy ra tình trạng móng chờ cột, hoặc các thiết bị thiếu đồng bộ… Với dự án này, nhờ áp dụng gói thầu PC nên nhà thầu có sự chủ động nhất định. Hiện, vật tư đã tương đối đầy đủ, hạn chế tình trạng móng chờ cột như một số dự án trước đây.
Công ty cổ phần Đầu tư xây dựng và thương mại Ngãi Cầu (Công ty Ngãi Cầu) và Công ty trách nhiệm hữu hạn Chế tạo cột thép Đông Anh (Công ty Đông Anh) đảm nhận 6 gói thầu, tương đương hơn 28.000 tấn thép bao gồm: Cột thép hình, thép ống, thép góc phục vụ dự án. Hai doanh nghiệp đang duy trì sản xuất “3 ca, 4 kíp”, “ăn tranh thủ, ngủ khẩn trương”, không nghỉ lễ để góp phần bảo đảm tiến độ thực hiện dự án trọng điểm này.
Ông Nguyễn Minh Đệ, Tổng giám đốc Công ty Đông Anh cho biết: Đơn vị đã phối hợp Ban Quản lý dự án Điện 1 (EVNPMB1) để xây dựng kế hoạch, xác định các vị trí cần ưu tiên để chế tạo và cấp vật tư trước. Ngoài 600 cán bộ, công-nhân viên của nhà máy đang tập trung làm việc, giai đoạn cao điểm, công ty sẽ phối hợp với nhà thầu phụ, bổ sung thêm nhân lực để kịp tiến độ. Về thiết bị, các đơn vị đang đẩy nhanh cấp phát vật tư; các đợt bàn giao cột thép và phụ kiện, dây dẫn dự kiến hoàn tất trong tháng 6/2025.
Trong 10 gói thầu của Dự án Đường dây 500 kV Lào Cai-Vĩnh Yên, một số gói thầu cũng đã được giao độc lập cho các nhà thầu có năng lực và kinh nghiệm. Tính đến ngày 14/5, tại gói thầu số 9HH do Công ty cổ phần Tập đoàn PC1 thi công độc lập đã bàn giao mặt bằng 48/48 vị trí, thi công cốt thép, đổ bê-tông xong 36 móng, đang thi công 8 móng, 4 vị trí chưa triển khai.
Chỉ huy trưởng gói thầu số 9HH Nguyễn Văn Báu nhấn mạnh: Gần 200 công nhân được phân bổ trên công trường đang hoạt động đồng thời tại 48 vị trí cột của gói thầu. Trong thời gian tới, để đẩy nhanh tiến độ nhà thầu sẽ sử dụng thêm nhân công địa phương và các thiết bị tại chỗ, công nghệ hiện đại, nhất là công nghệ kéo dải dây mồi bằng thiết bị bay không người lái, để giảm thiểu đền bù cũng như ảnh hưởng đến hoạt động sản xuất của người dân khi đến giai đoạn thi công kéo dây.
